唐银项目锅炉汽包顺利吊装就位 20211028

——铂瑞能源EPC总包工程再下一个里程碑节点

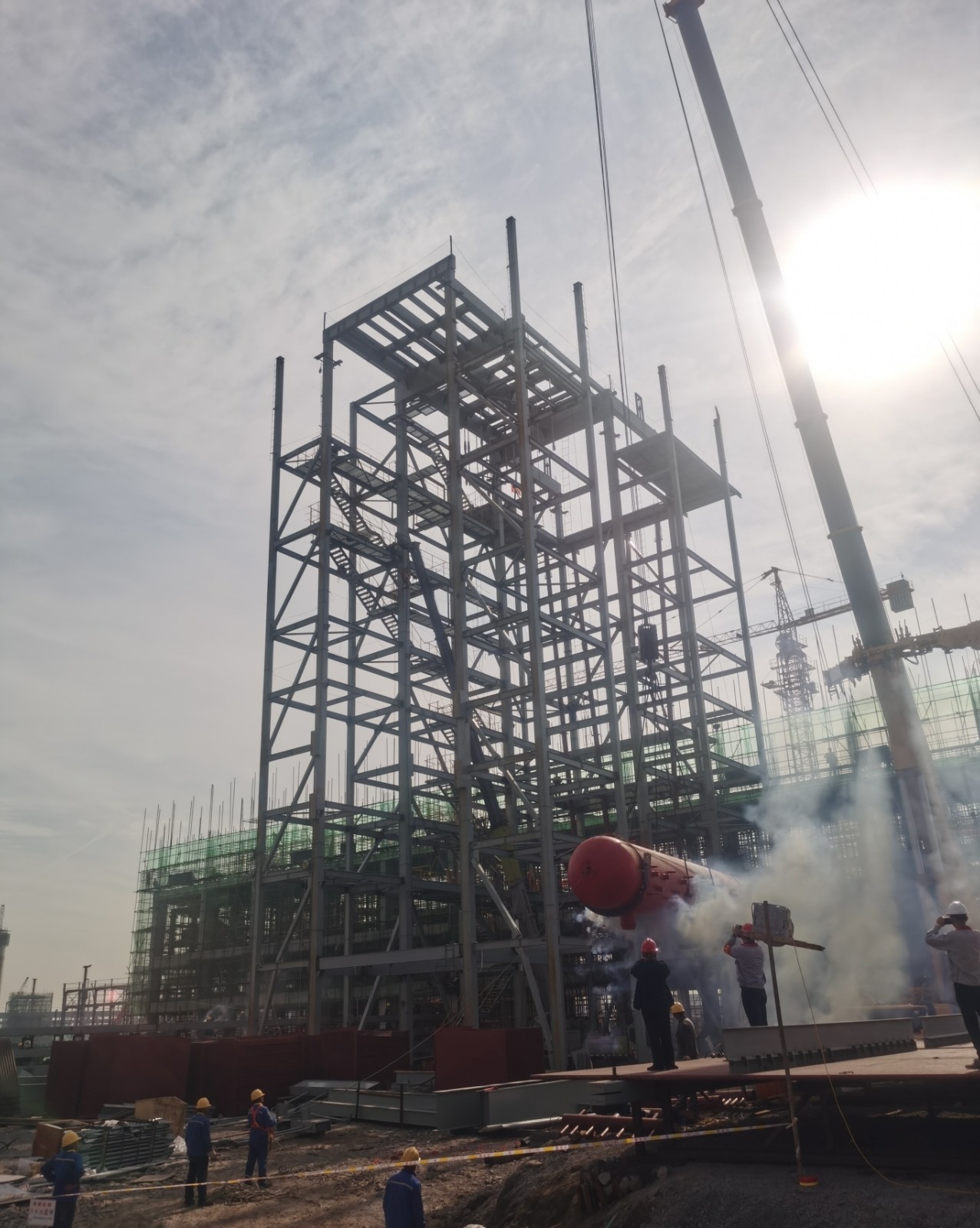

        2021年10月28日上午10时58分,伴随着鞭炮隆隆声铂瑞唐银项目的锅炉汽包开始吊装,河北唐银钢铁有限公司退城搬迁2x65MW超高温超高压富余煤气发电项目合同执行的又一个里程碑顺利完成。锅炉汽包吊装标志着唐银项目又迈入一个崭新的阶段,锅炉本体安装后续将展开受热面、过热器、再热器、空预器等相关工序,最终实现锅炉水压的终极目标。

        据悉锅炉汽包单件52T,吊车为500T汽车吊、吊装高度为42米。锅炉汽包吊装前期,项目部克服场地狭小、设备到货晚、工期任务重、设备到货后吊装前工序复杂、业主及监理单位的高标准要求、吊车站位空间受限等一系列困难。在公司领导的大力协调和支持下,项目部全员披襟斩棘、精心策划,确保万无一失。锅炉汽包最终完成吊装就位,得到业主及监理相关方的一致认可。

        唐银项目部不辱史命,10月23日吊装锅炉大板梁吊装就位、10月26日唐山市锅炉锅检所验收钢架,所有节点遵循业主方下达的既定目标,目前唐银项目所有工程节点严格按二级网络计划执行,安全、质量、进度可控、在控。风光无限好,建设正当时,接下来唐银项目部全体人员将乘着这股东风,加大协调与管理力度,攻坚克难,确保项目合同执行顺利完成,给业主交一份满意的答卷。
